Zeit |
Phasenabschnitt/Ereignisse |
Juni 2015
|
|
Juli 2015
|
-

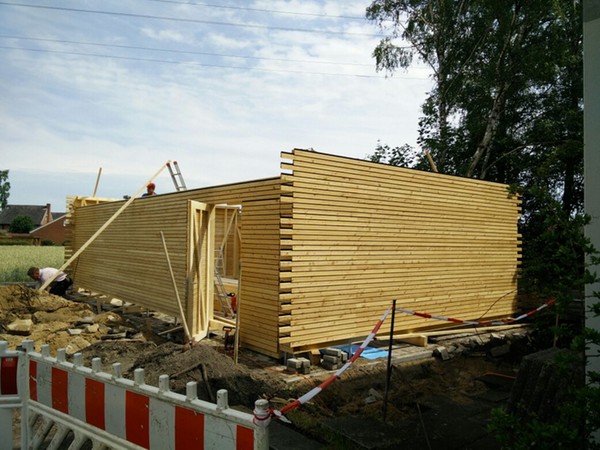

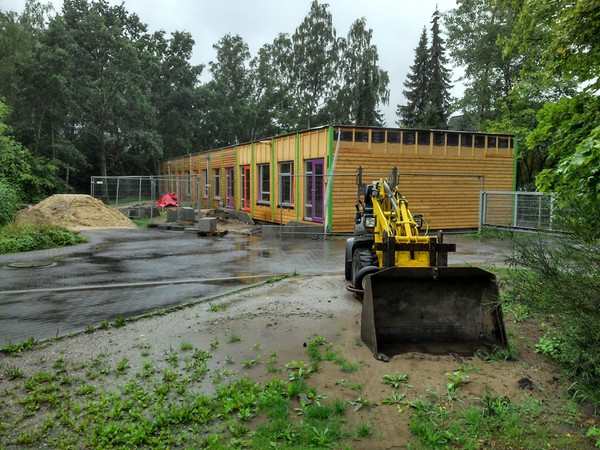

Zur Unterbringung der Gerätschaften wird eine Holzhütte neben der Turnhalle errichtet
-
Der 3. Container für den neuen 5. Jahrgang wird angebaut
-
Die Hausmeisterwohnung wird geräumt
-
Die Schulhoferweiterung Luhdorf wird erschlossen
-

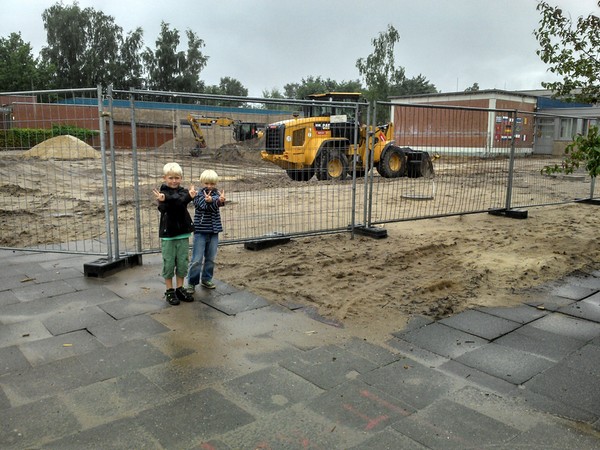

Die Luhdorfer Spielgeräte werden abgebaut, damit die Container umgesetzt werden können.
-
Die Hausmeisterwohnung Luhdorf wird geräumt.
-

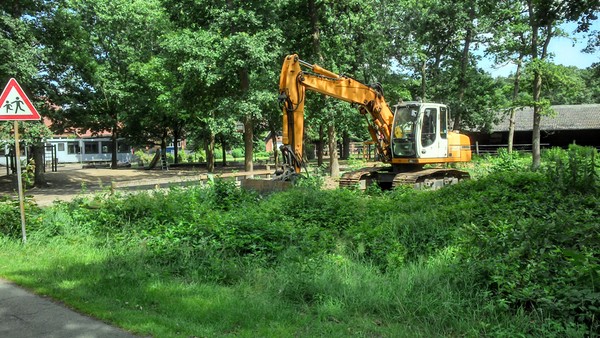

Bäume in Roydorf werden für den neuen Eingangsbereich gerodet.
-

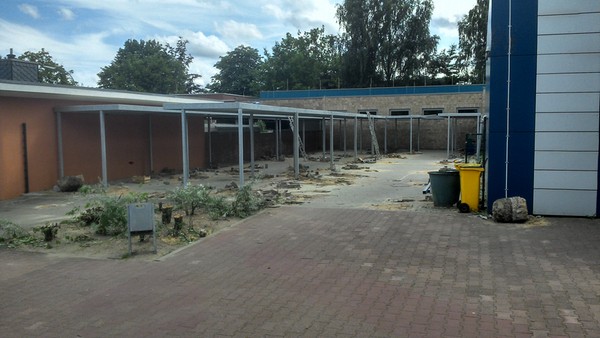

Der Fahrradständer wird demontiert.
-

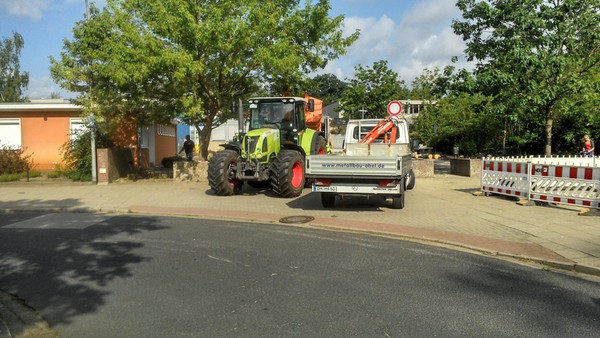

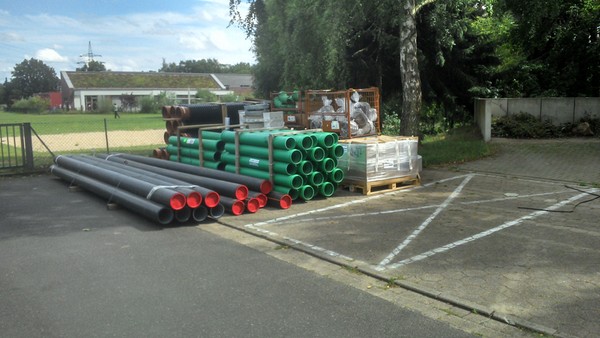

Anlieferung der Bodenrohre
|
Ferien 2015
|
-
der 3. Container wird fertig gestellt.
-

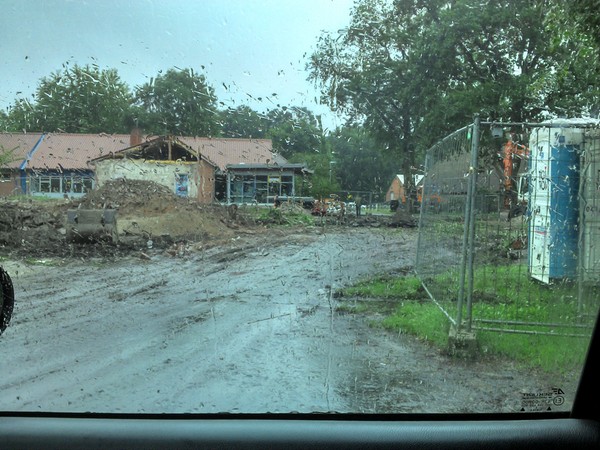

beide Hausmeisterwohnungen (Luhdorf und Roydorf) werden abgetragen.
-
Anschlüsse und Leitungen werden verlegt.
-

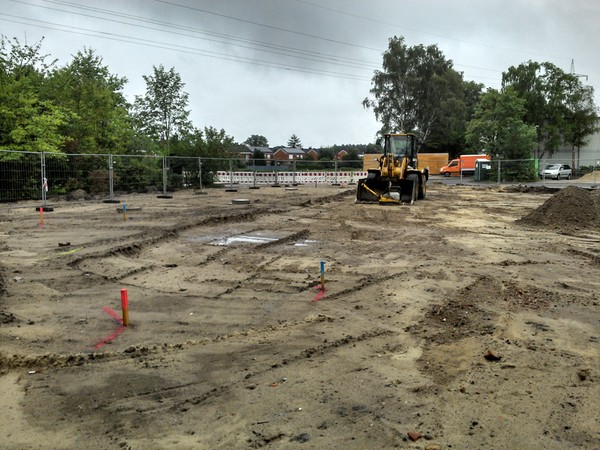

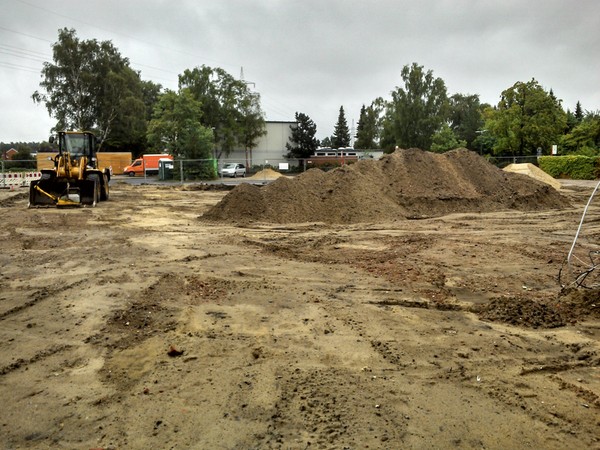

der Grund der Neubauten wird abgemessen und Kies aufgeschüttet.
-

der neue Fahrradständer wird fertiggestellt.
-
ein Teil wird für eine vorübergehende Zuwegung zur Schule verdichtet.
|
September/ Oktober 2015 |
-
Rohre und Leitungen werden verlegt
-

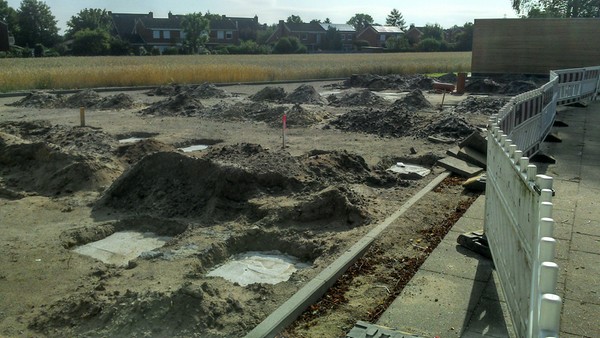

Fundamente werden errichtet
-

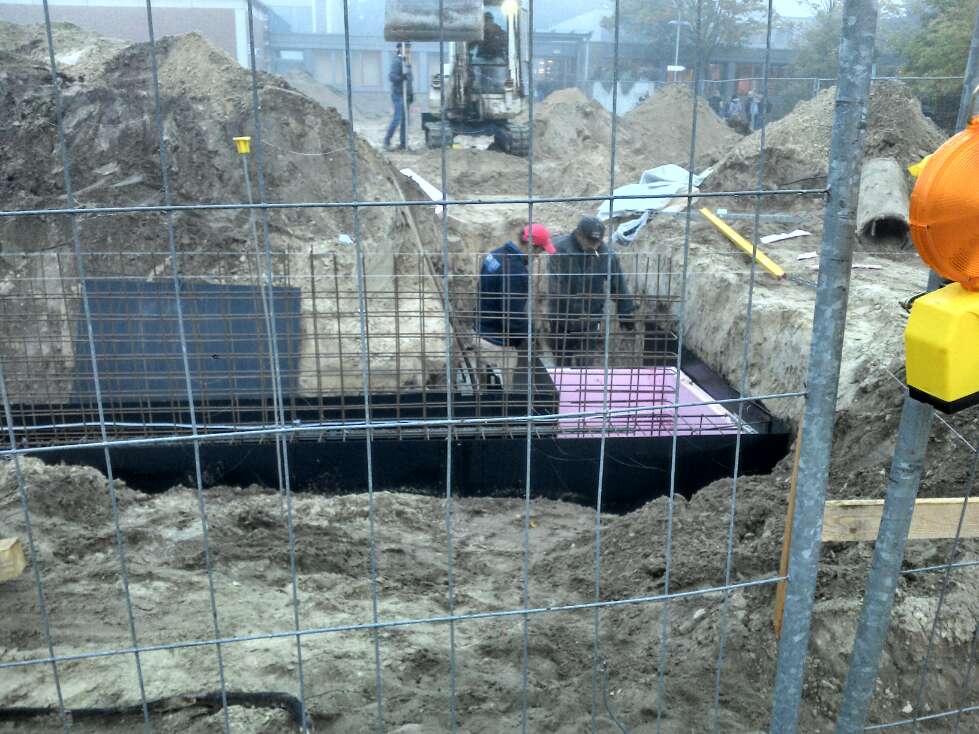

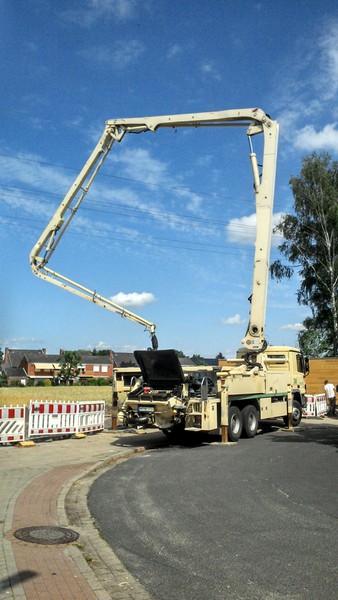

In Luhdorf wird die Bodenplatte gegossen
-
06.10.2015 16:00 Uhr Ortszeit => Grundsteinlegung in Luhdorf mit Bürgermeister & Co.
|
Winter 2015/16 |
-

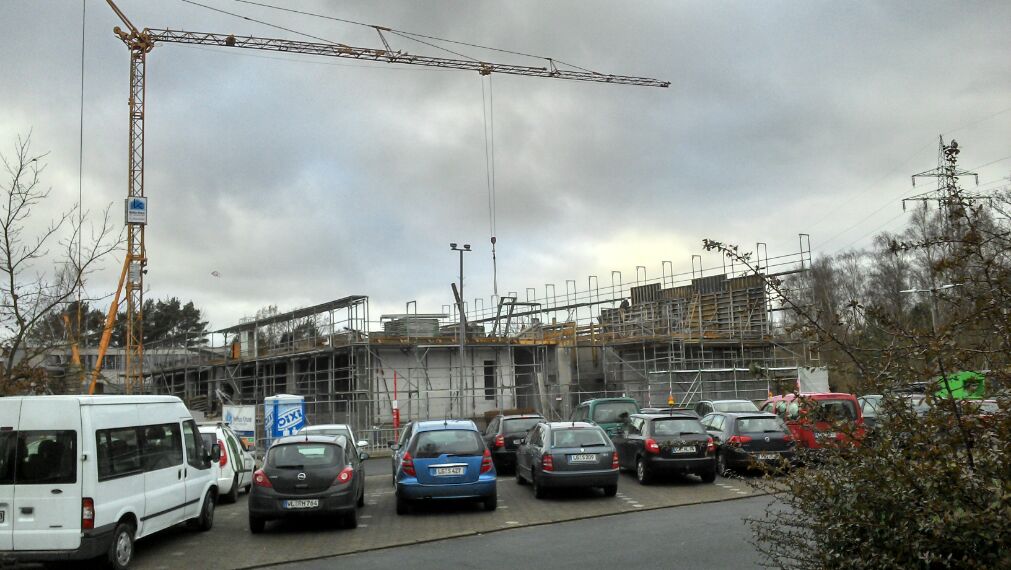

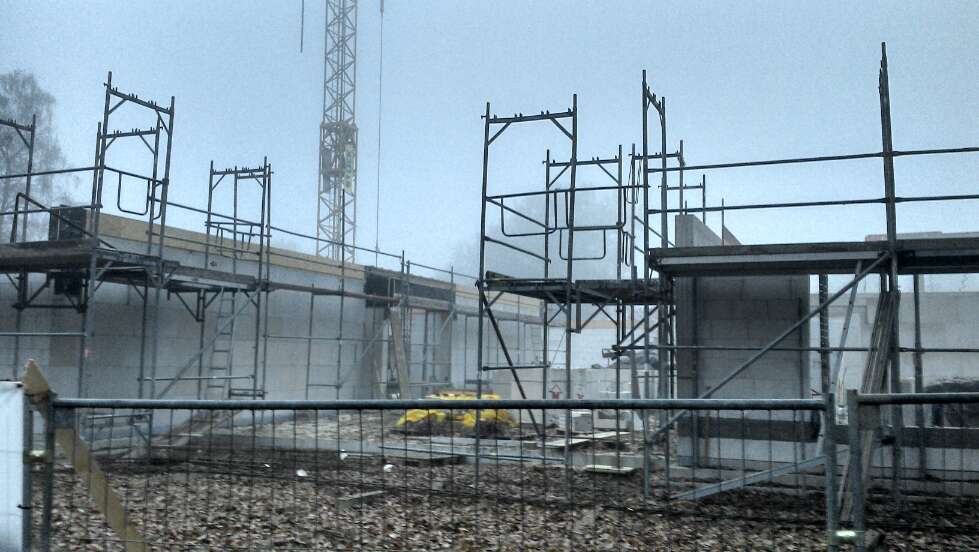

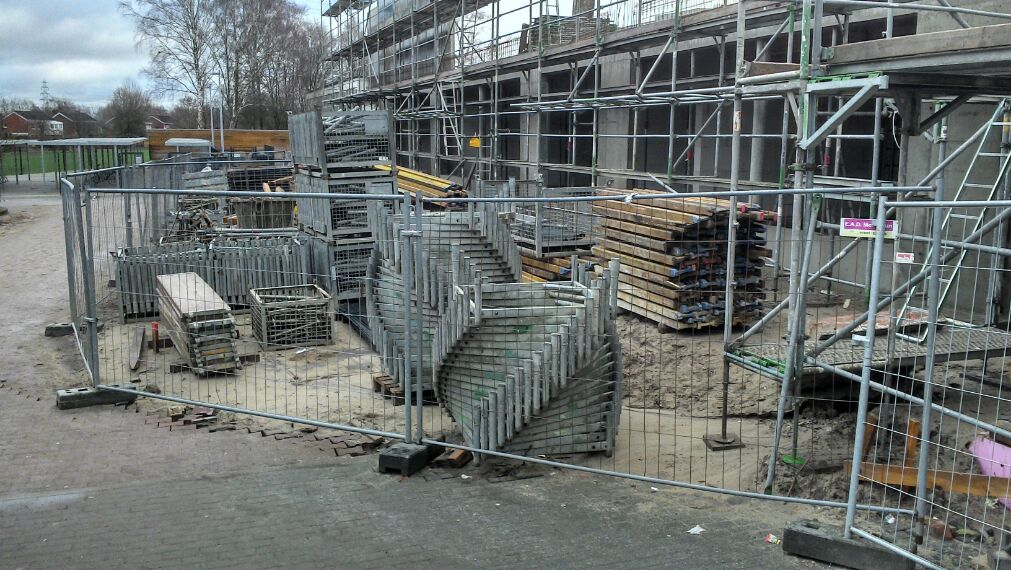

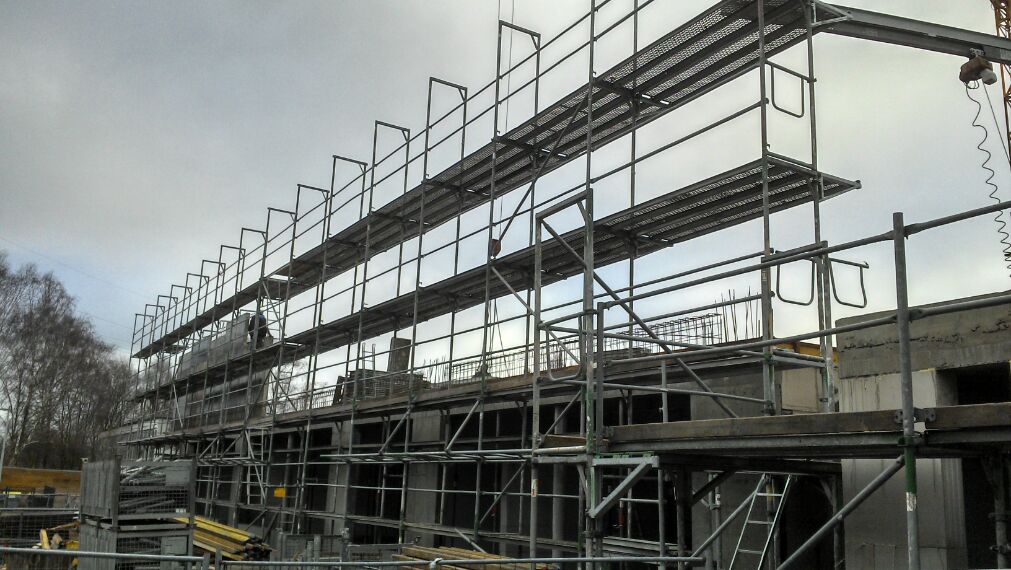

Errichtung und Verschalung der Erdgeschosse in Luhdorf und Roydorf
-
04.12.2016 Richtfest in Luhdorf
-
Guss der Wände und Decken
-
Im Januar wetterbedingter Baustopp
-
Februar: Luhdorf beginnt mit dem Innenausbau, Roydorf gießt das 1. Stockwerk
|
Frühjahr/Sommer 2016 |
-

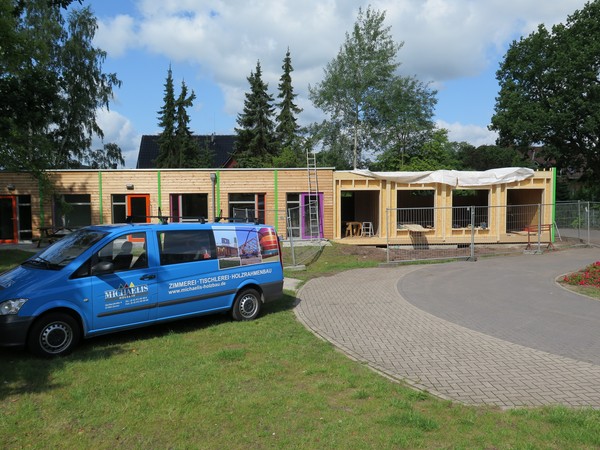

Innenausbau Luhdorf und Roydorf
-
Technischer Anschluss der Neubauten an die Altbauten
-
Fassadenverkleidung in Roydorf, Ilumination
-
Mensaanbau
-

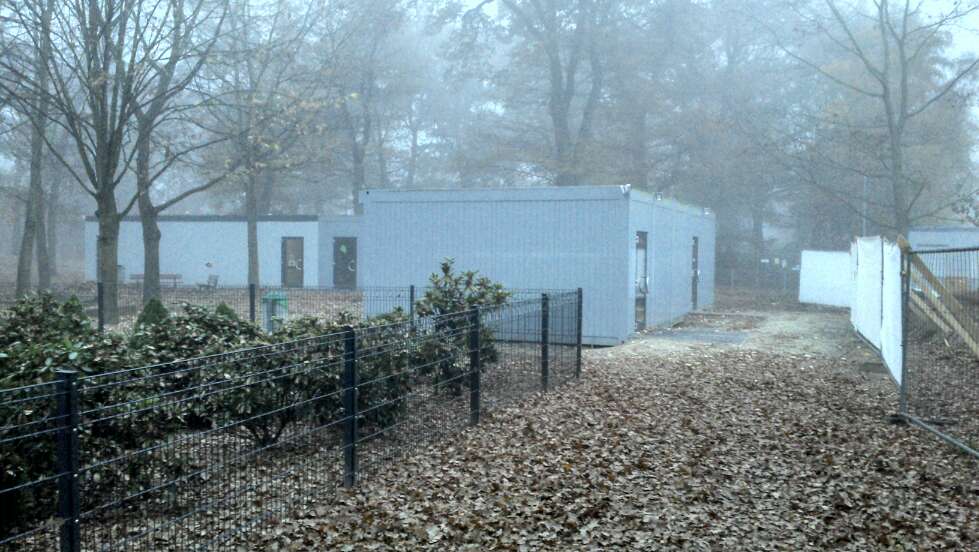

Errichtung zweier weiterer Behelfscontainer für den Übergang Sommer Altbau => Winter Neubau
|
Herbst 2016 |
-

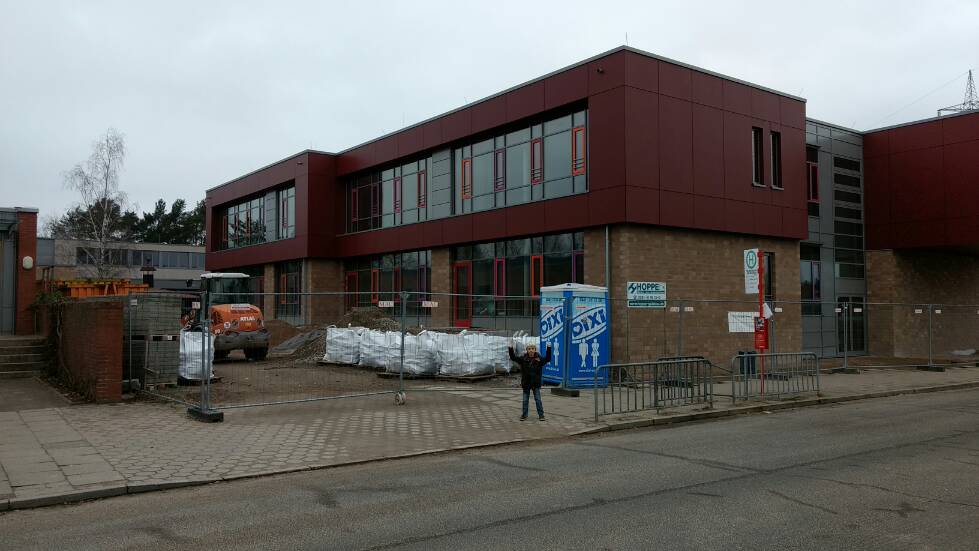

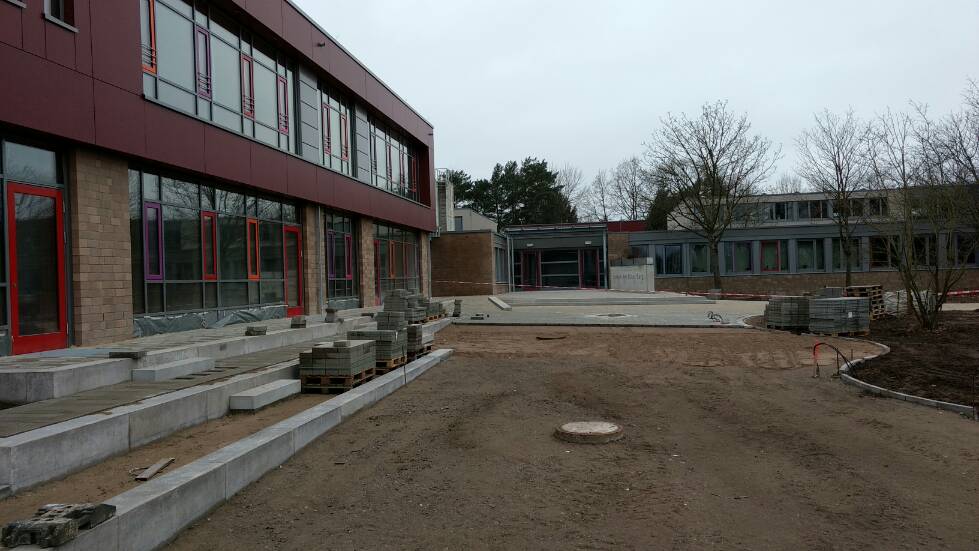

Leicht verspäteter Einzug Luhdorf in die neuen Klassenräume
-

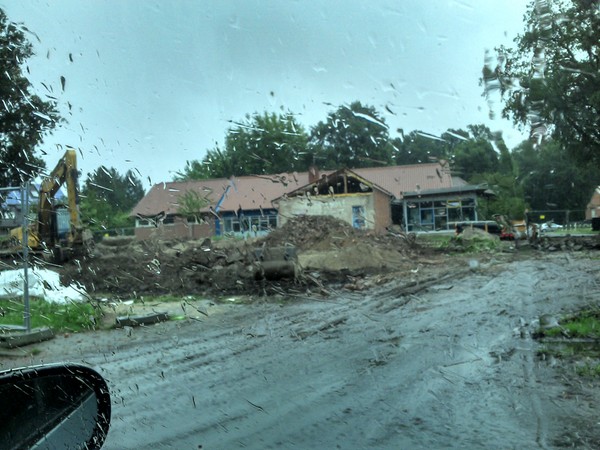

Beginn der Abriss- und Umbaumaßnahmen des Bestandsgebäudes in Luhdorf
-
Verzögerung der Pflastersteinlieferung für die Terrassen und die Einfahrt => Umlenkung der Schülerinnen und Schüler auf Nebeneingänge
-
18.11.: Einweihungsfeier Luhdorf => der Neubau ist fertig !
|
